#เดย์ไทม์นิวส์ออนไลน์ ระยอง – รายงานความก้าวหน้าของงานก่อสร้าง โครงการพัฒนาท่าเรืออุตสาหกรรมมาบตาพุดระยะที่ 3 (ช่วงที่ 1)

#เดย์ไทม์นิวส์ออนไลน์

ระยอง – รายงานความก้าวหน้าของงานก่อสร้าง โครงการพัฒนาท่าเรืออุตสาหกรรมมาบตาพุดระยะที่ 3 (ช่วงที่ 1)

ข้อมูลโดย : การนิคมอุตสาหกรรรมแห่งประเทศไทย (กนอ.) โดยสำนักงานบริหารโครงการ เจ้าของโครงการ, PMSC กลุ่มบริษัทที่ปรึกษาโครงการ, บริษัทกัลฟ์ เอ็มทีพี แอลเอ็นจี เทอร์มินอล จำกัด (GMTP) เอกชนคู่สัญญา, บริษัทอิตาเลียนไทย ดีเวล๊อปเมนต์ จำกัด (มหาชน) (ITD) ผู้รับจ้างช่วง ผลการดำเนินงาน ช่วง วันที่ 1 มกราคม 2566 – 31 มีนาคม 2566

ความคืบหน้าของโครงการพัฒนาท่าเรืออุตสาหกรรมมาบตาพุดระยะที่ 3
1. ปัจจุบันความก้าวหน้าโครงการอยู่ที่ 42.06 % โดยแผนงานกำหนดไว้ที่ 42.04 % ซึ่งมีความก้าวหน้ามากกว่าแผนอยู่ 0.02 % โดยเป็นข้อมูล ณ วันที่ 31 มีนาคม 2566

2. มาตรการความปลอดภัยและมาตรการป้องกันและแก้ไขผลกระทบสิ่งแวดล้อมสำคัญๆที่ทางโครงการได้ดำเนินการไปแล้ว เช่นการติดตั้งทุ่นและไฟสัญญาณและเครื่องหมายบอกตำแหน่งแสดงอาณาเขต บริเวณพื้นที่ก่อสร้างในทะเลของโครงการ การติดตั้งม่านกันตะกอนเพื่อป้องกันและแก้ไขผลกระทบจากการฟุ้งกระจายของตะกอน การควบคุมการขนส่งวัสดุอุปกรณ์ให้มีความปลอดภัย การตรวจวัดด้านสิ่งแวดล้อมตามมาตรการ EHIA เช่น การตรวจวัดคุณภาพอากาศ การตรวจวัดคุณภาพน้ำทะเล การตรวจวัดคุณภาพเสียงและความสั่นสะเทือน การเก็บตัวอย่างนิเวศวิทยาทางทะเล เป็นต้น ซึ่งค่าต่างๆ อยู่ในเกณฑ์ที่มาตรฐานกำหนด

3. กิจกรรม CSR ที่สำคัญที่ทางโครงการได้ดำเนินการไปแล้ว เช่น
3.1 สนับสนุนกิจกรรมทำบุญประเพณี ร่วมกับงานป้องกันภัยและบรรเทาสาธารณภัย (ศูนย์ทรายเงิน)
3.2 สนับสนุนกิจกรรมทำบุญข้าวหลามประจำปี 2566 ชุมชนในเขตพื้นที่รัศมีรอบโครงการฯ
3.3 สนับสนุนกิจกรรมปล่อยพันธุ์แม่และลูกปูม้าร่วมกับชาวประมงบ้านพลาอู่-ตะเภาสามัคคี ณ กลุ่มประมงเรือเล็กพื้นบ้านบ้านพลา-อู่ตะเภาสามัคคี อ.บ้านฉาง จ.ระยอง
3.4 กิจกรรมทำความสะอาดชายหาดแสงจันทร์และชายหาดสุชาดา ร่วมกับเทศบาลเนินพระ ต.เนินพระ อ.เมืองระยอง จ.ระยอง
3.5 กิจกรรมปลูกป่าชายเลน ร่วมกับเทศบาลเนินพระ ต.เนินพระ อ.เมืองระยอง จ.ระยอง หน่วยงานราชการ ชุมชนและเอกชน

4.แผนการดำเนินงานระยะ 3 เดือนต่อไป
4.1 งานก่อสร้างเขื่อนกันทราย (Revetment)
4.2 งานก่อสร้างเขื่อนกันคลื่น (Breakwater)
4.3 งานก่อสร้างสะพานทางเข้า-ออก ของโครงการ

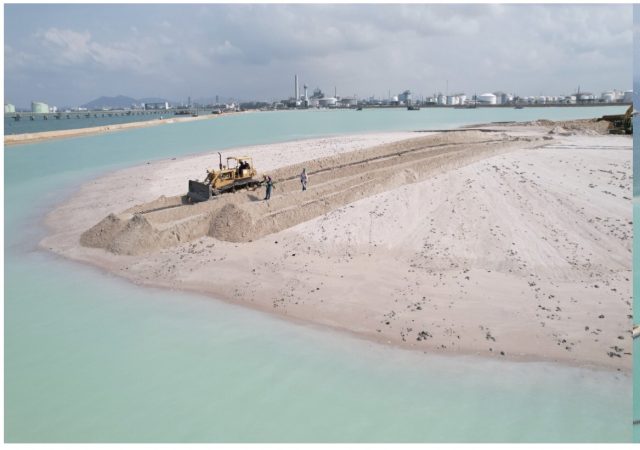

4.4 งานขุดลอกและถมทะเล
4.5 การเตรียมงานเขื่อนกันคลื่นคอนกรีตหล่อสำเร็จ (Caisson)
4.6 งานหล่อคอนกรีต Accropode และงานติดตั้งคอนกรีต Accropode
4.7 การขนส่งวัสดุก่อสร้างทางทะเล ศึกษาข้อมูล/รายละเอียดเพิ่มเติม สำนักงานบริหารโครงการ.
ติดต่อประสานงาน ที่นายศุภโชค ศิลปเจริญ โทร. 086-0992588 (คุณแมน)
www. maptaphut 3 .com

เดชา  อุ่นขาว  บรรณาธิการข่าว”เดย์ไทม์นิวส์ออนไลน์”รายงาน
